这几年选风管机的家庭越来越多,经常有客户问我:“风管机到底啥时候装最合适?” 我的答案始终是:水电开完槽之后。
但总有人质疑 —— 尤其到了夏天空调安装旺季,不少销售会说 “吊顶前装上就行”。其实单从理论来讲,吊顶前安装确实能满足基础需求。可装修从来不是孤立的工序,承包方式、工种配合、人员衔接里藏着太多细节,稍有疏忽就可能冒出隐形成本:额外的沟通成本、返工费用,甚至是不必要的误会。
分享几个我在施工中遇到的真实案例,都是看似小事却能打乱全盘节奏的情况:
案例一:电源线 “差一寸”,耽误三天工

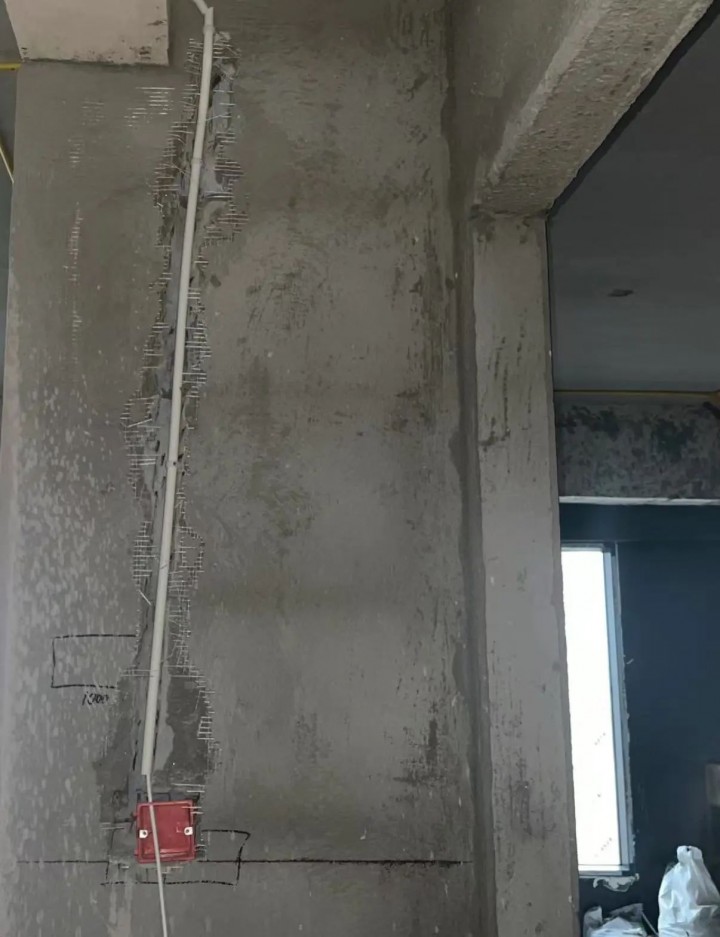

业主自装时找了包工包料的水电工,这类师傅往往会把材料成本卡得很死。当时水电工说 “风管机晚点装没事”,业主也没多想,直到吊顶前两天才定好机器。结果安装当天发现,预留的电源线短了近 1 米 —— 只能等电工二次上门接线,不仅耽误了吊顶工期,接头处的安全性也远不如整根线可靠。

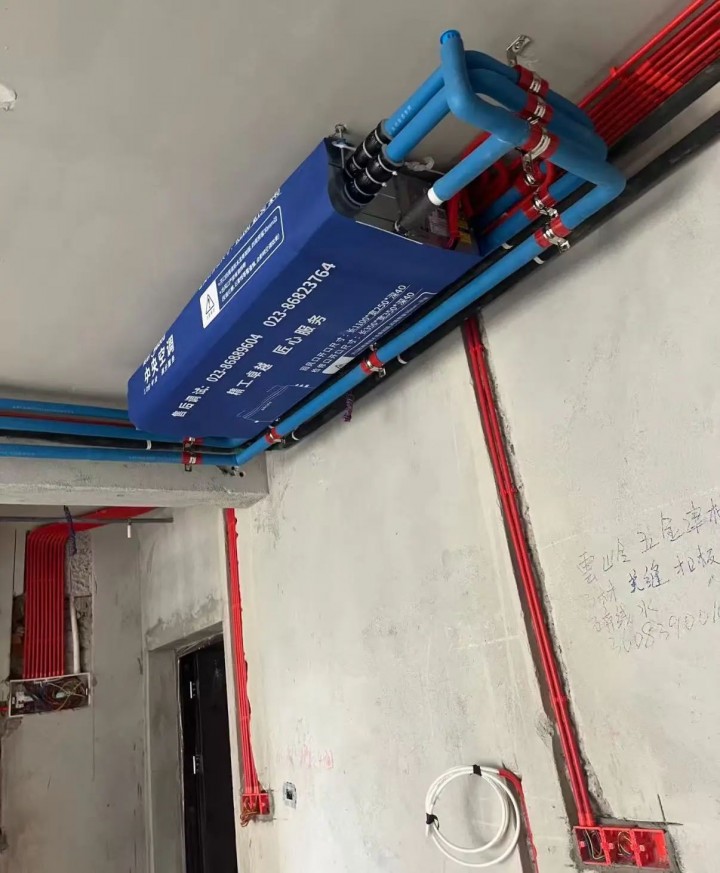

(更极端的情况是:如果没有工长或设计师统筹,水电工可能压根没留电源线。毕竟多数业主不懂这些细节,可要是风管机在水电阶段就装好,这类问题从源头就被杜绝了。)
案例二:瓷砖被砸坏,补砖难上难

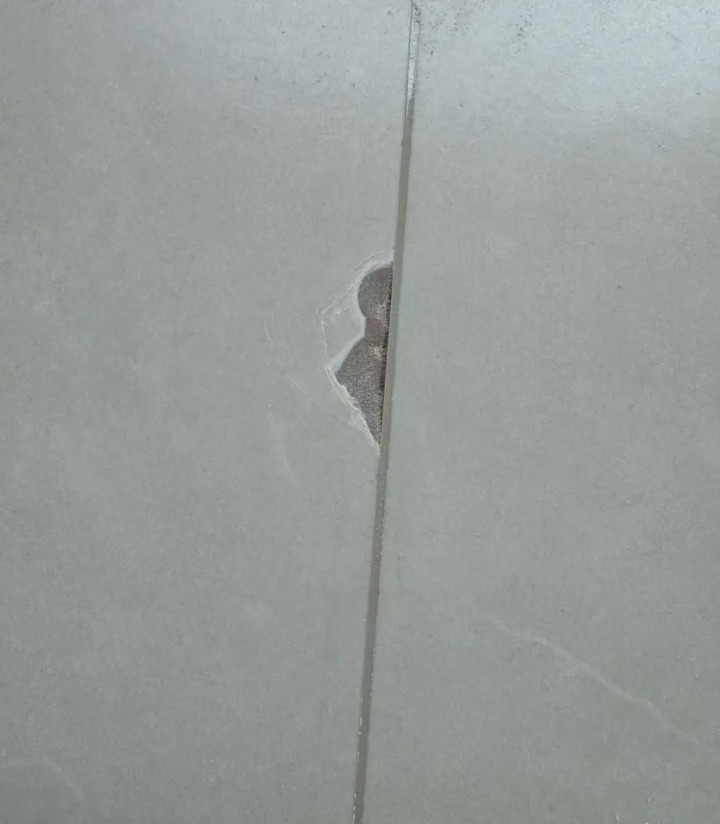

还是业主自装,风管机拖到吊顶前才装。那会儿地面瓷砖早铺好了,还做了保护。结果保洁时清理石膏板碎屑,发现瓷砖被砸破一块。追问半天才知道,是装风管机时工具掉落砸的。
补砖不算大事,可要是补不到同批次的砖,色差能让人膈应好久;要是家里装了地暖,拆砖补砖的风险就更大了。这些本可以提前规避的问题,就因为安装时间拖晚了,变成了实实在在的麻烦。
案例三:底盒被封死,返工还留痕
有个业主找了独立工长,没请设计师跟踪现场,只让出了效果图和施工图。开工交底时我特意提醒:客餐厅要装风管机,记得预留控制器开关底盒。可等泥工进场时,没人对接这个细节 —— 泥工以为是多开的线槽和底盒,好心用水泥封死了。
后来风管机安装师傅只能重新开槽(有些师傅会收额外费用),预埋的底盒还歪了。直到装面板时业主才发现,好好的墙面留了个瑕疵。
这些事说大不大,却特别影响装修体验。我总觉得,装修就该把问题掐灭在萌芽里。不是我操心多,实在是见过太多 “早一步就能避免” 的遗憾。所以每次碰到客户纠结安装时间,我都想多说两句:风管机早装一步,省的不只是时间和钱,更是一份踏实。
